W ostatnim tygodniu czerwca prowadzono prace w branżach drogowej, mostowej, telekomunikacyjnej oraz wodno-kanalizacyjnej. Czy inwestycja realizowana jest zgodnie z planem? To można sprawdzić dzięki graficznemu przedstawieniu postępu prac. Aktualizowany na bieżąco wykres przedstawia planowane oraz rzeczywiste wartości prac dla poszczególnych miesięcy oraz narastająco.

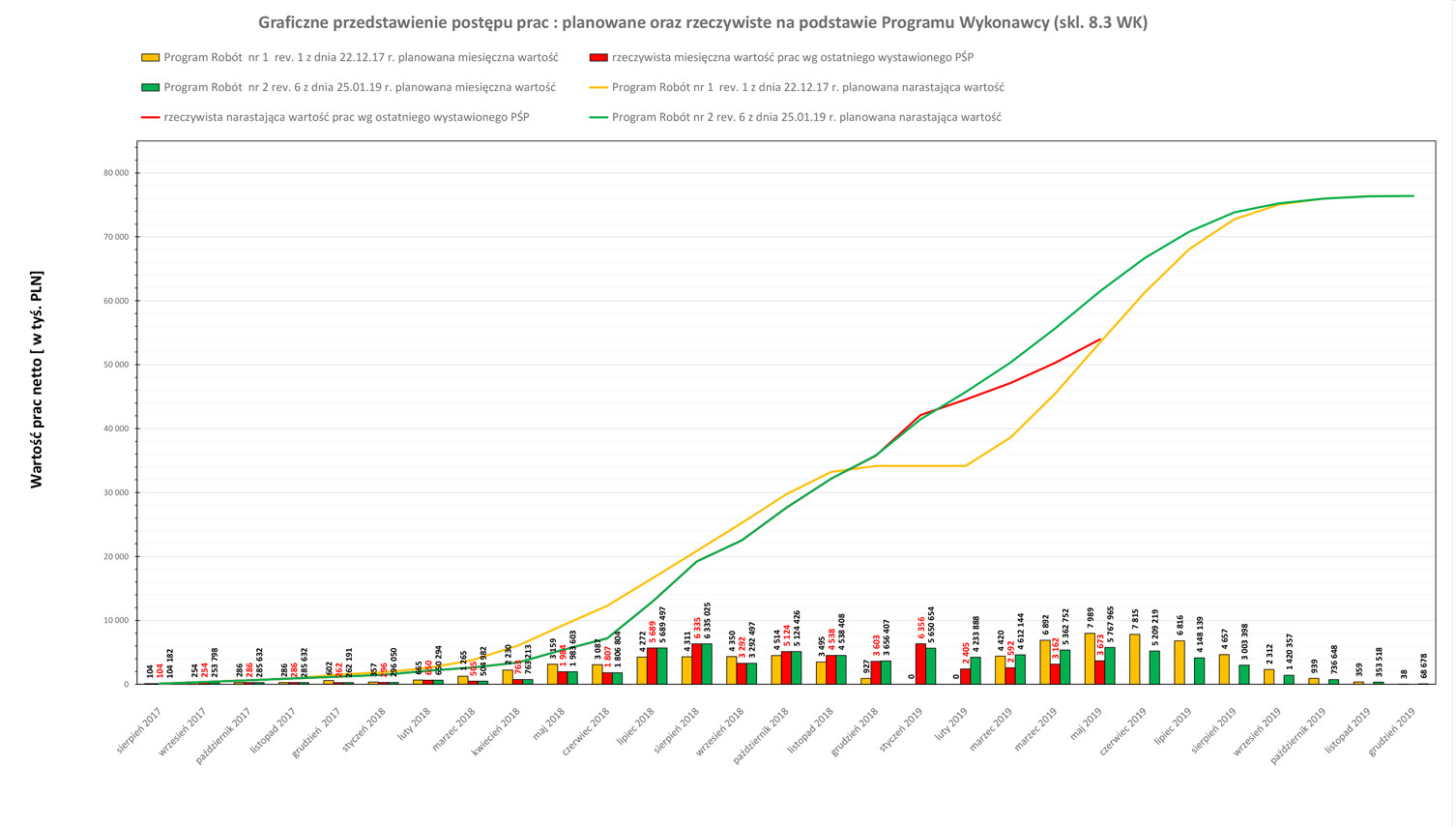

Jak łatwo zauważyć, w okresie zimowym udało się zrobić znacznie więcej, niż zakładał pierwotny plan z 2017 roku oznaczony na wykresie kolorem żółtym. Od stycznia do maja rzeczywista narastająca wartość prac (kolor czerwony) zwiększała się w mniejszym tempie, niż zakładano w drugim programie z początku 2019 roku (kolor zielony), ale wciąż nie spadła poniżej planów z 2017 roku.
